今年第12号台风“红霞”于7月26日凌晨在广东沿海登陆,给中洞电站带来了强风暴雨的严峻考验。台风影响期间,电站24小时最大降雨量约524.5mm,降雨强度超20年一遇标准。面对防汛防台工作的紧迫形势,电站全体员工坚决贯彻落实上级决策部署,迅速响应、周密安排,各单位一把手带头24小时坚守值班,在扎实完成台风防御任务的同时,及时启动复工复产预案,全力确保电站建设安全有序推进。
未雨绸缪,筑牢台风防御“安全墙”
台风来临前,电站工程部迅速响应上级部署,发布预警阶段布防工作要求通知,组织开展防台安全检查并召开了台风防御专项部署会,严格落实地方政府防汛指令,有序组织营地工作人员转移至临时安置点,坚决守住人员安全底线。同时,重点部署各受影响电站防内涝工作,细化防汛应对举措,防范积水、倒灌等风险。

防范台风“红霞”工作部署会
针对电站建设现场特点,重点开展了以下工作:
(1)隐患排查全覆盖:中洞项目对项目内22处营地开展隐患排查治理,完成10处临时板房的加固工作,并对40台挖掘机、装载机、混凝土罐车等大型设备完成安全处置。

灌浆平台吊运至安全部位
组织技术人员对电站枢纽工程、进场道路、临时设施等进行拉网式排查,对边坡、挡土墙、脚手架等重点部位进行加固处理,完成9处隐患整改治理。

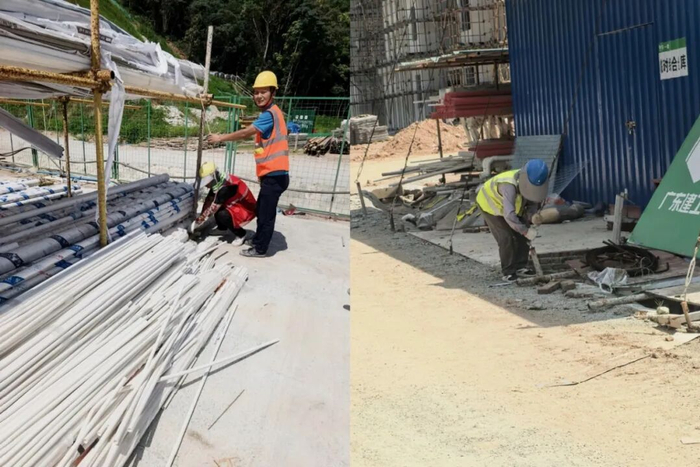

汛前检查
(2)物资储备早落实:提前储备编织袋、砂石料、抽水设备等防汛物资,确保应急物资充足到位。同时,对电站供电、排水、通讯等系统进行全面检修,确保台风期间正常运行。中洞项目提前准备30台应急发电机、56台排水泵、3000余个沙袋、8台卫星电话。

防汛物资准备
(3)人员转移保安全:项目现场总计设有22处营地和1941名工作人员,在此次台风中,共有10处营地和1224人受到直接影响。通过高效的应急响应机制,所有受影响人员均被有序、安全地转移至预先规划的安全地带,确保了人员生命安全的全面保障。
快速响应,吹响复工复产“集结号”
台风“红霞”过境后,电站第一时间组织开展灾后安全检查和隐患排查评估工作。在确认现场安全的前提下,于7月28日正式启动复工复产工作,主要采取了以下措施:
(1)全面检查无死角:成立复工复产专项检查组,对电站各区域进行全面检查,重点关注边坡稳定性、临时设施安全性、机电设备运行状况、道路安全等。经检查,电站未发生重大安全事故,各项设施、设备基本运行正常。

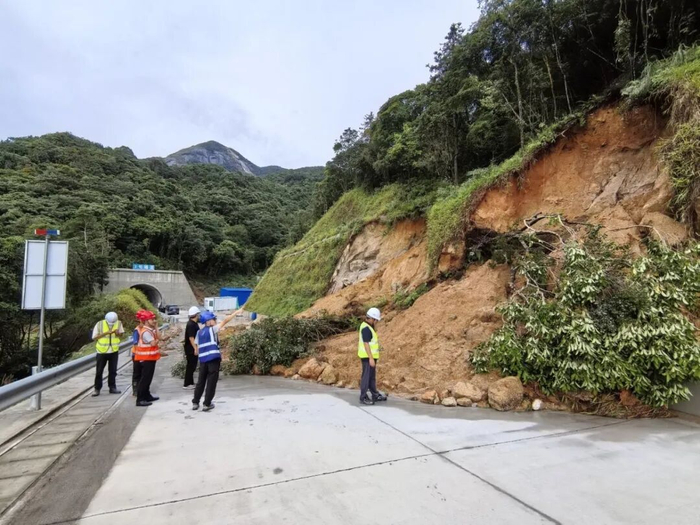

参建四方对台风中垮塌的边坡进行联合处理
(2)全力清障排涝保安全:迅速组织专业技术人员与各类机械设备,对场内道路及施工现场的积水、杂物展开全面清理,对局部道路边坡、基础等进行防护加固,细致排查管道与沟渠中的堵塞隐患,恢复排水功能。通过这些高效有序的措施,施工道路得以快速恢复畅通,为保障工程安全、推动后续作业持续开展打下了坚实基础。

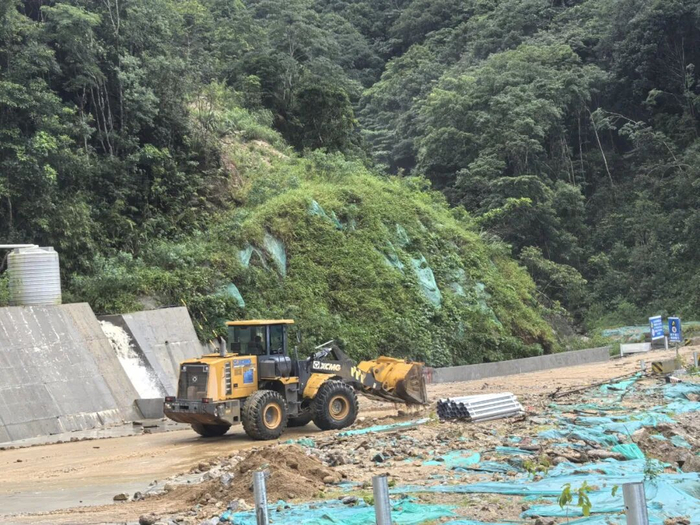

台风后装载机对路面进行清理工作
(3)规范复工程序:要求各施工单位对人员、设备、材料及作业环境等进行全面核查与整理,并严格执行“逐面申请、逐面复验”制度,即每个施工面在满足安全条件后,必须提交书面复工申请,经专项检查组现场复核验收合格后方可复工。目前,电站各施工面正在有序恢复生产,工程建设安全稳步推进。
凝心聚力,打赢复工复产“攻坚战”
下一步,中洞电站将继续坚持“安全第一、预防为主、综合治理”,强化安全生产管理,落实各项防控措施,全力以赴推进复工复产工作。同时,将以此次台风防御和复工复产工作为契机,梳理风险漏洞,复盘防风防汛全流程,复核防洪标准,升级应对体系,总结经验教训,进一步完善应急预案与防风防汛措施,梳理排水体系,补强防洪设施,提升应对极端天气的能力,为电站早日建成投产奠定坚实基础。(周旭东)
