迎峰度冬添保障!500千伏黎桂乙线抗冰改造项目提前6天完工
2025-12-09 15:31:03
【导语】12月3日,南方电网贵州送变电公司承建的500千伏黎桂乙线抗冰加固改造项目提前6天竣工,通过“新建+调线+拆旧”等举措提升线路抗冰韧性,攻克高山运输等难题,投运后将有效抵御区域极端冰冻灾害。
12月3日,由南方电网贵州送变电有限责任公司承建的500千伏黎桂乙线抗冰加固改造项目圆满竣工,较计划工期提前6天完成,以“零事故、高质量”的建设标准,为迎峰度冬筑牢坚实的电网“抗冰屏障”。

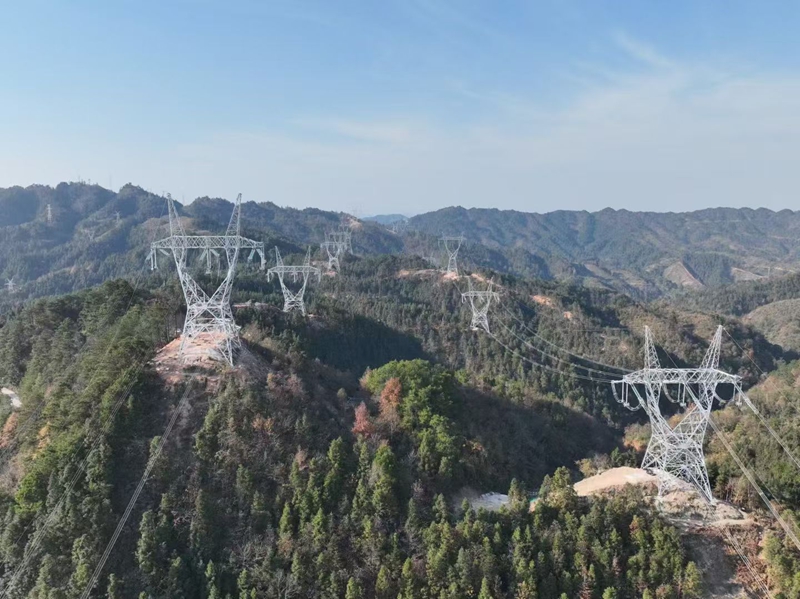

500千伏黎桂乙线抗冰改造项目。贵州送变电有限责任公司供图
该项目聚焦30毫米覆冰防御目标,针对性改造10#-17+1#这一高风险区段。此区段地处高山风口,历史覆冰厚度曾达30毫米,2024年2月更是发生16#、17#、18#塔覆冰倒塔事故,被列为年度抗冰改造重中之重。本次改造采用单回路架设方案,通过“新建+调线+拆旧”组合举措提升线路抗冰韧性:新建线路3.139千米、调线0.984千米,避开原覆冰严重区域;新建11基杆塔强化张力承载,拆除7基老旧杆塔,彻底消除旧塔结构老化隐患。
项目施工面临“地形高差大、运距高、安全风险高”三大难题,施工现场78.7%为高山地形、21.3%为山地,大型机械难以直达,人力运距达1.14千米,汽车运距25千米。项目部全体人员为攻克运输难关,在有限停电窗口期内修筑施工便道,保障了塔材、混凝土等物资及时到位。“高山运输难、冬季施工苦,我们硬是啃下了这块‘硬骨头’,不仅确保了新建耐张塔组立精度,更实现了旧塔拆除的零风险作业。”项目负责人朱俊德坦言。
据了解,项目投运后,10#-17+1#档抗冰能力将全面满足30毫米覆冰标准,可有效抵御区域性极端冰冻灾害。下一步,公司将持续总结高山抗冰施工经验,以“铁军速度”和“工匠精神”,为新型电力系统建设注入强劲动能。(陈炎、陈颖、陈元勇)
